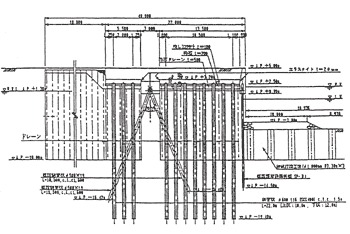

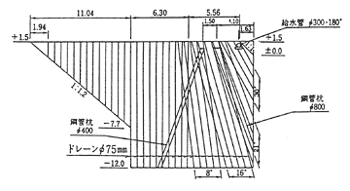

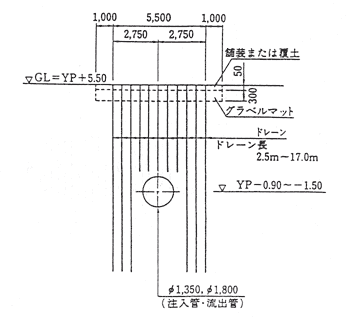

平成2年9月〜平成3年1月
打設本数 5,221本、打設延長 60,966m
平成5年11月〜平成6年3月
打設本数 3,904本、打設延長 39,934m
平成6年2月〜平成6年3月
打設本数 624本、打設延長 9,984m
平成6年6月〜平成6年10月
打設本数 6,042本、打設延長 65.001m
平成7年5月〜平成7年9月
打設本数 3,986本(設計数量) このうち斜打設(8°〜30°)1,312本 打設延長 32,177m(設計数量)
平成8年2月〜平成8年4月
打設本数 1,662本、打設延長 20,276m
